資材計画

オーダー状況

Order Status

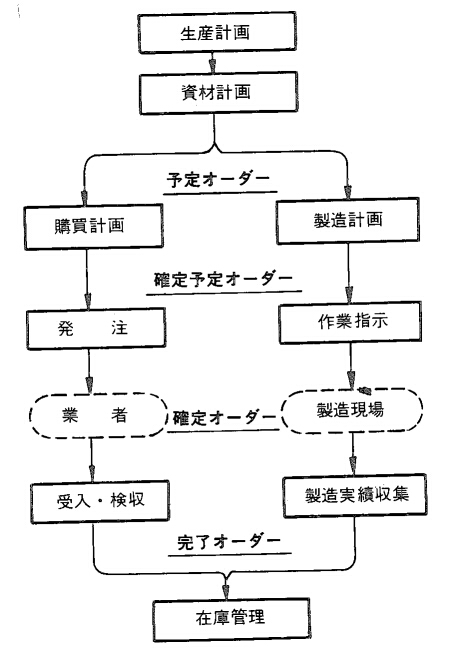

オーダーの状況には、大きく分けて、予定、確定予定、確定および完了などがあり、それぞれ変更の影響度に応じて設定されている。
● 予定オーダー:生産計画を基にMRPは長期(数ヵ月)にわたって、組立品や部品、それに原材料の計画を行う。この時作成されたオーダーの状況はすべて"予定"である。予定ということは、計画変更が発生した時、無条件に変更しても全く影響がないことを意味する。
● 確定予定オーダー:MRPでつくられた予定オーダーのうち、短期(1ヵ月程度先まで)のオーダーは、製造オーダーであれば、製造工程管理の対象として工程ごとの能力計画が行われ、購買オーダーや外注オーダーであれば、購買管理の対象として業者や単価の設定が行われる。この時、オーダーの状況は、予定から計画済、すなわち"確定予定"となる。確定予定となったオーダーは、非常に信頼性の高いオーダーであり、変更があれば、業者や工程に対し影響が生じることを意味する。
● 確定オーダー:確定予定オーダーは、実際の発注もしくは作業指示により、発行済、すなわち"確定"オーダーとなる。この段階での変更は、業者や現場に大きな影響を及ぼすことになる。したがって、確定オーダーの変更は原則として認められず、また、仮りに許すとすれば、相当に大きなペナルティを支払うことを意味する。
● 完了オーダー:検収や製造実績収集によって終了したオーダーは、確定から"完了"に変えられる。この完了となったオーダーは、オーダーの役目を果たしたとして削除され、在庫に反映される。
