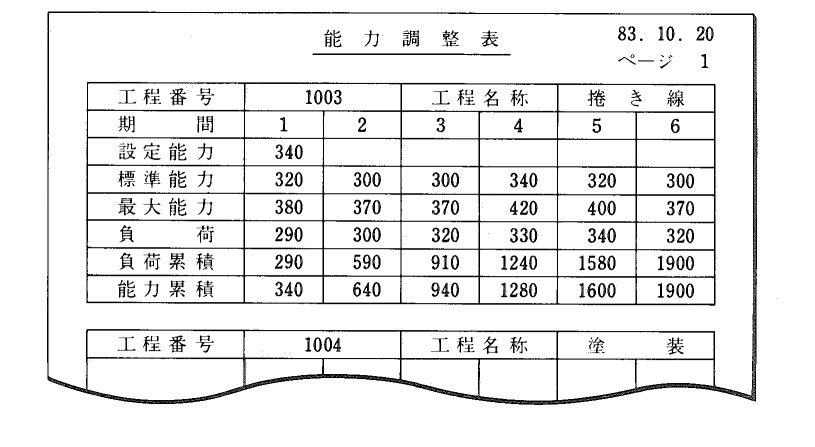

能力調整 製造計画と工程管理 負荷の山積、山崩が行われ、負荷の平準化がなされた後に、負荷調整だけでは、作業を消化することができない負荷について、工程能力の調整を行うことである。能力の調整は、標準能力、最大能力それに能力と負荷の累積を見ながら、期間別の能力を設定する。能力を充実するには、残業やシフトそれに要員補充、外注などが考慮される。 製造計画と工程管理
